城镇燃气室内工程施工与质量验收规范CJJ94-2009在线阅读

摘 要

城镇燃气室内工程施工与质量验收规范CJJ94-2009:本规范主要技术内容包括:1总则;2术语;3基本规定;4室内燃气管道安装及检验;5燃气计量表安装及检验;6家用、商业用及工业企业用燃具和用气设备的安装及检验;7商业用燃气锅炉和冷热水机组燃气系统安装及检验;8试验与验收等。

试验与验收

8.1 一般规定

8.1.1 引入管阀门以前的管道应和埋地配气支管连通进行试验。

8.1.2 试验介质可以采用氮气或惰性气体,用水可能会对管道和设备造成污染。

8.1.3 本条为强制性条文,为保证试验安全,严禁用可燃气体和氧气做试验介质。

8.1.4 本条两项条件的提出是为了保证燃气管道压力试验的.安全。

8.1.5 试验用压力计量装置的量程和精度关系到压力试验结果的准确性。

8.1.6 1991年建设部、劳动部和公安部联合颁布的第10号令《城市燃气安全管理规定》中要求城市燃气工程在竣工验收时,应组织城建、公安消防、劳动等有关部门及燃气安全方面的专家参加。

8.1.7 降至大气压力进行修补是为了保证修补工作的安全和修补的质量。

8.1.8 本条具体指应符合国家现行标准《家用燃气燃烧器具安装及验收规程》CJJ 12-99中第6.0.3~6.0.8条的规定。

8.2 强度试验

8.2.3 吹扫介质严禁使用可燃气体。

8.2.4~8.2.5 两条均为强制性条文。根据我国一些省市的强度试验规定提出了本规范中强度试验的条文规定,凡城镇燃气(含天然气、人工煤气、液化石油气)均应执行本规范规定。

我国一些省市的强度试验规定如下:

北京市的规定:

1) 北京市对室内人工煤气管道和设备的强度试验作了如下规定:

     试验介质可采用空气或惰性气体,严禁采用氧气;

     ① 对于家庭住宅内煤气管道:在安装燃气计量表前,用100kPa的压力对总进气管到表前阀门的管段(包括引入管及总阀门以后的管道)进行强度试验,用肥皂水涂抹所有接头,不漏气为合格;

     ② 对于公共建筑的室内煤气管道:试验范围是由总进气管到用具阀门;低压管道试验压力为100kPa,中压管道试验压力为150kPa,用肥皂水涂抹所有接头,不漏气为合格;燃气计量表不做强度试验。

2) 北京市对室内天然气和液化石油气管道和设备的强度试验作了如下规定:

     ① 试验压力:当设计压力小于等于5kPa时,试验压力为0.1MPa;当设计压力大于5kPa时,试验压力为设计压力的1.5倍,且不得小于0.1MPa;

     ② 试验方法:压力应缓慢升高,达到试验压力后,稳压1h,用肥皂水涂刷所有接头,阀门、法兰不漏气无压降为合格。

四川省燃气管道强度试验的规定见表3:

表3 四川省燃气管道强度试验标准

序号

燃气管道的种类

强度试验压力(MPa)

1

低压管道(小于5kPa),分配管道

0.3

2

与分配管道(DN<100)连接的单独建筑物引入管

0.1

3

中压(5kPa<P≤0.3MPa)管道

0.45

沈阳市的规定:

沈阳市对公共建筑和工业企业室内低压燃气管道强度试验,规定见表4:

表4 沈阳市燃气管道强度试验标准

试验介质

试验压力

仪表类型

观测时间

允许压力降

备注

空气

0.02MPa

U形压力计

30min

不允许

不包括煤气表

上海市的规定:

上海市规定对于中压B级制的室内燃气管道和设备进行强度试验时,试验介质应为压缩空气,严禁用水;试验压力为设计压力的1.5倍,试验时间为2h,以不漏为合格。室内低压管道一般不做强度试验。

深圳市的规定:

试验介质为惰性气体或空气;中压管道强度试验试验压力为0.4MPa,稳压30min,无泄漏,目测无变形为合格;室内低压管道一般不做强度试验。

8.3 严密性试验

8.3.1 引入管阀门以前的管道应和埋地配气支管连通进行试验。8.3.2~8.3.3这两条均为强制性条文。根据我国一些省市的严密性试验规定,提出了本规范严密性试验的条文规定,凡城镇燃气(含天然气、人工煤气、液化石油气)均应执行本规范的规定。

我国一些省市的严密性试验规定如下:

北京市的规定:

1) 北京市对室内人工煤气管道和设备的严密性试验作了如下规定:

     试验介质可采用空气或惰性气体,严禁采用氧气;

① 对于家庭住宅内煤气管道:严密性试验分两步进行,在安装燃气计量表前,用7kPa的压力对总进气管到用具阀门前的管道进行严密性试验,观测1Omin,压力降不超过200Pa为合格;接通燃气计量表后,用3kPa的压力对总进气管到用具阀门前的管道系统进行严密性试验,观测5min,压力降不超过200Pa为合格;

     ② 对于公共建筑的室内煤气管道:低压管道试验压力为7kPa,观测10min,压力降不超过200Pa为合格;中压管道试验压力为100kPa,稳压不少于3h,观测1h压力降不大于1.3kPa为合格;燃气计量表只做严密性试验,试验压力为3kPa。

2) 北京市对室内天然气和液化石油气管道和设备的严密性试验作了如下规定:

     ① 对居民用户:在未接通燃气表前,用10kPa的压力对燃气管道进行严密性试验,观测10min,压力降不超过40Pa为合格;接通燃气表后,用3kPa的压力从用户调压器后总进气管阀门到燃气用具阀门前的管道系统进行严密性试验,观测5min,压力降不超过20Pa为合格。

     ② 对商业和工业企业用户:从用户调压器后总进气管阀门到计量装置前阀门的管段及从计量装置(不含)至燃烧设备接入管阀门前低压燃气管道按居民用户的规定进行;对中压管道,试验压力不应低于0.1MPa,稳压不少于3h,观测1h压力降不大于10mm汞柱为合格。

四川省燃气管道严密性试验的规定见表5:

表5 四川省燃气管道严密性试验标准

序号

燃气管道的种类

严密性试验压力(MPa)

1

低压管道(小于5kPa),分配管道

0.1

2

与分配管道(DN<100)连接的单独建筑物引入管

0.01

3

中压(5kPa<P≤0.3MPa)管道

0.3

室内低压管道只进行严密性试验;试验介质为空气,试验压力为5kPa,试验温度为常温;

试验范围:自调压箱出口起,至灶前倒齿管止或自引入管上总阀(或T字接头)起,至灶前倒齿管接头;压力测量采用U形压力计,稳压10min,压力降不超过40Pa为合格。

沈阳市的规定:

① 民用室内燃气管道只进行严密性试验,试验压力为5kPa,观测压力计10min,以无压力降为合格;

② 公共建筑和工业企业室内低压燃气管道的试验标准见表6:

表6 沈阳市燃气管道严密性试验标准

试验介质

试验压力

仪表类型

观测时间

允许压力降

备注

空气

5kPa

U形压力计

10min

不允许

包括煤气表

上海市的规定:

1) 当燃气管道为钢管时,地下及架空管道(除地上低压管道)的严密性试验规定如下:

① 当设计压力P≤5kPa时,试验压力应为20kPa;当设计压力P>5kPa时,试验压力应为设计压力的1.15倍,但不得小于30kPa

     ② 严密性试验的时间宜为24h,实际压力降不超过允许压力降△P为合格;

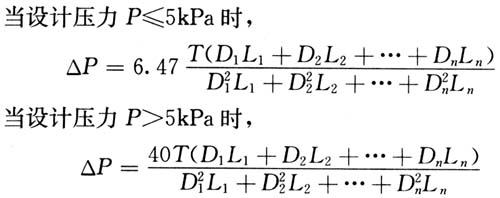

式中△P——允许压力降(Pa);

T——试验时间(h);

D1、D2、Dn——各管段内径(m);

L1、L2、Ln——各管段长度(m)。

试验实测的压力降,根据在试压期间管内温度和大气压的变比按下式予以修正:


式中△P’——实际压力降(Pa);

  H1、H2——试验开始和结束时压力计读数(Pa);

  B1、B2——试验开始和结束时气压计读数(Pa);

  t1、t2——试验开始和结束时管内的温度(℃)。

2) 当燃气管道为钢管时,地上低压管道的严密性试验规定如下:

     ① 室内民用户管道严密性试验压力为工作压力的2倍,但不小于3kPa,要求观测10min无压力降为合格;

     ② 工业企业及公共建筑工程管道严密性试验压力为工作压力的2倍,但不小于3kPa,管径大于或等于1OOmm时,要求观测30min无压降为合格,管径小于100mm时,要求观测1Omin无压降为合格;

     ③ 居民零星用户的燃气装置,可用工作压力直接检验,要求观测3min无压降为合格。

3) 中压B级制的室内燃气钢管道,试验压力应为设计压力的1.15倍,当管内压力达到试验压力后,应先稳压2h,再经24h的试验,以不漏为合格;试验的检测工具为U形汞柱压力计。

4) 室内低压燃气铜管只做严密性试验,试验压力为工作压力的2倍,但是不应小于6kPa,要求观测10min,压力不下降为合格,试验介质为空气。

5 深圳市的规定:

试验介质为惰性气体或空气;

1) 中压管道强度试验试验压力为4kg/cm2,稳压30min,无泄漏,目测无变形为合格;

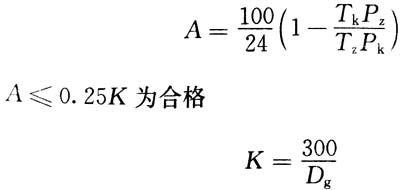

    2) 中压管道严密性试验,应在强度试验合格后将压力降至0.1MPa,稳压24h,平均泄漏率按下式计算:


式中A——小时平均泄漏率(%);

Tk——试验开始时介质绝对温度(K);

Tz——试验终了时介质绝对温度(K);

Pk——试验开始时介质的绝对压力(kg/cm2);

Pz——试验终了时介质的绝对压力(kg/cm2);

Dg——管段的公称直径(mm)。

当液化石油气系统有不同管径时,按平均管径计,平均管径按下式计算:


式中D’g——平均管径(mm);

Dgi——第i段异径管管径(mm);

L——第i段异径管管长(m)。

3) 室内低压管道严密性试验压力为500mm水柱,用肥皂水方法检查,无泄漏,再稳压10min,用U形水柱压力计观察,压力降不大于4mm水柱为合格;

    4) 室内低压管道长度超过10m时,其严密性试验应按中压管道的严密性试验方法进行。

8.4 验收

本节是根据国务院279号令《建设工程质量管理条例》及现状验收经验总结提出的相关条文。

8.4.3 设计文件包括设计变更和洽商。
